ガントチャートのExcelテンプレートを11種類掲載しています。時間・週・月・年間の単位から選べます。無料で、登録せずにダウンロードできます。
配布形式:Excel(.xlsx) ※3か月版・2か月版は、開始日と終了日から予定のバーを自動表示できます。
日付と進捗率を入力して使うなら

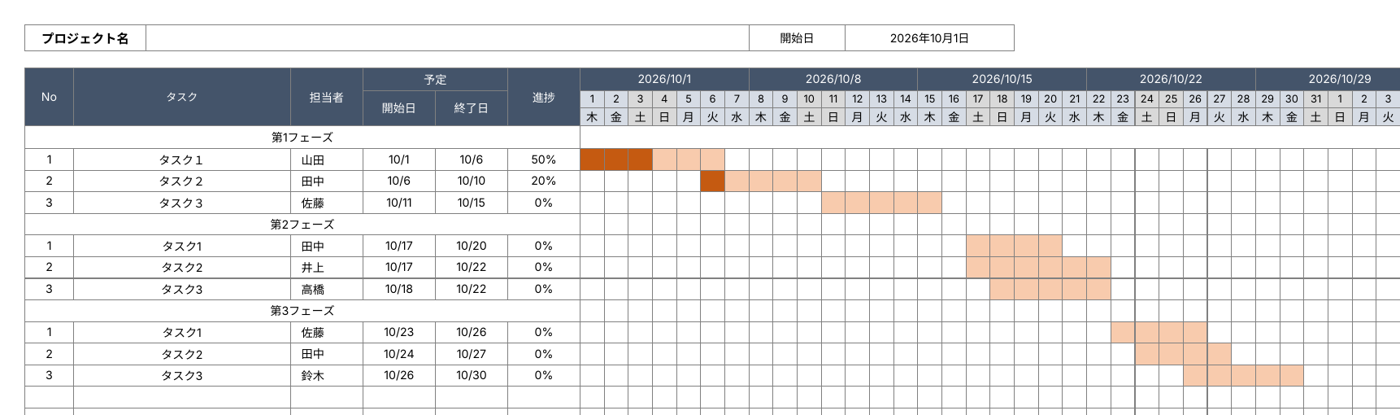

3か月ガントチャート(進捗率つき)
開始日と終了日を入力すると、予定の期間がバーで表示されます。進捗率を記入すると、作業の進み具合に合わせてバーの色が変わります。
Excel(.xlsx)/A4横
- 91日分 開始日から13週の日付と曜日を表示
- バーを自動表示 予定の開始日・終了日に連動
- 進捗管理 進捗率に応じてバーの色が変化
- タスク例つき フェーズ見出しと9件のサンプルを収録
Word版・PDF版の配布はありません。PDFが必要な場合は、Excelで編集したあと「PDFとして保存」してください。Googleスプレッドシートに変換したあとも、バーが自動で表示されることを編集部で確認しています。
単位別ガントチャートテンプレート(10種類)
見本画像をクリックすると拡大できます。Excelファイルは各テンプレートのボタンからダウンロードしてください。
時間単位
1日の作業やイベントの段取り
週単位
1週間の予定と担当を整理
2か月
日付とバーを自動表示
3か月版は進捗率まで記録できます。カテゴリとステータスを使って整理する場合は、2か月版が向いています。
年間
月ごとの予定を管理
A5サイズ
印刷して手元で使う
ガントチャートを選ぶときの確認
作業の長さに合わせて単位を選ぶ 2時間で終わる作業を1日単位で管理すると、時間ごとの予定はわかりません。短時間の予定には時間単位、数日なら週単位、数か月なら年間版が向いています。
予定変更が多い場合は自動表示 3か月版と2か月版は開始日・終了日を直すとバーも変わります。途中で作業が止まる期間を表したい場合や色を自由に使いたい場合は、手で塗る形式が扱いやすいでしょう。
印刷する場合は文字の大きさを確認 3か月版はA4横1枚に91日分を収めています。日付が小さくなるため、掲示や会議用にはA3など大きな用紙への変更も検討してください。
11種類の仕様を比較
1マスの長さ、表示期間、行数、用紙サイズをまとめています。3か月版の行数には、フェーズの見出し行も含みます。スマートフォンでは表を横に動かして確認してください。
| テンプレート | 1マスの長さ | 表示する期間 | 行数 | 自動で入るもの | 用紙 |
|---|---|---|---|---|---|
| 3か月・進捗率つき | 1日 | 91日 | 24行 | 日付・曜日・バー・進捗の色 | A4横 |
| 1時間刻み | 1時間 | 17時間 | 15行 | 時刻の見出し | A4横 |
| 30分刻み | 30分 | 17時間 | 15行 | 時刻の見出し | A4横 |
| 24時間 | 30分 | 24時間 | 14行 | 時刻の見出し | A4横 |

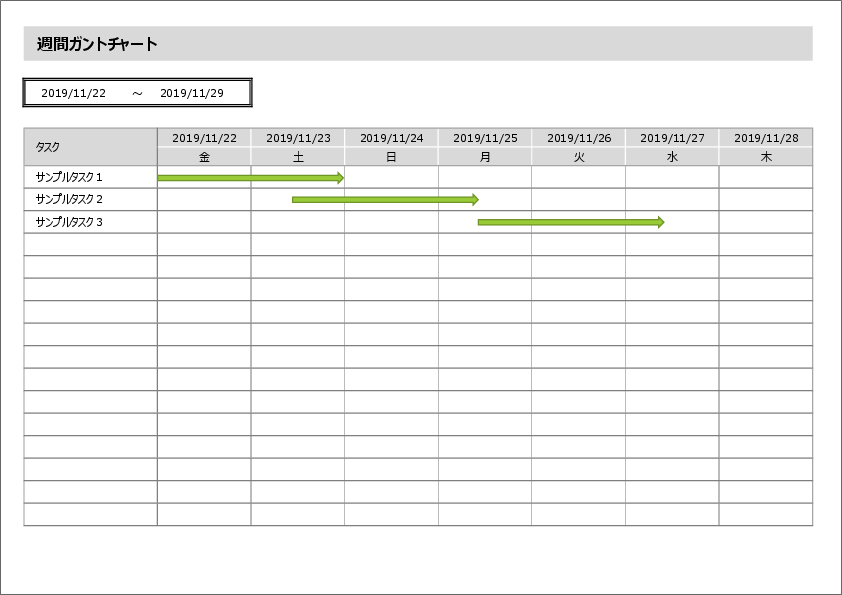

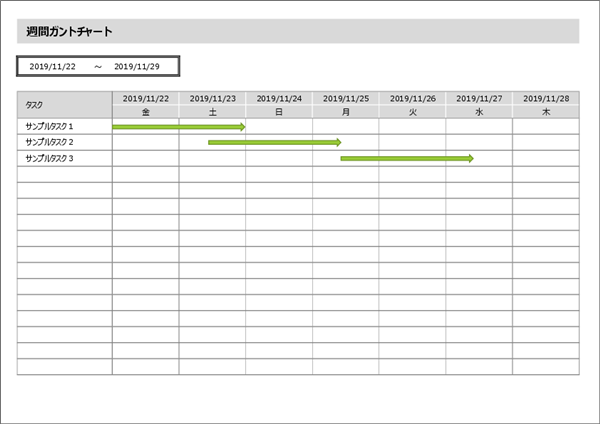

| 1週間・日単位 | 1日 | 7日 | 16行 | 日付・曜日・期間 | A4横 |

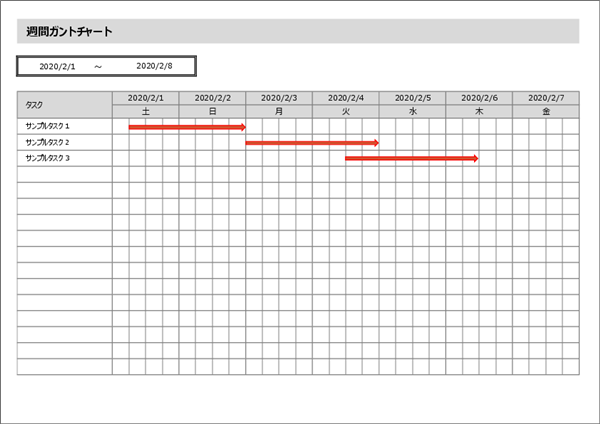

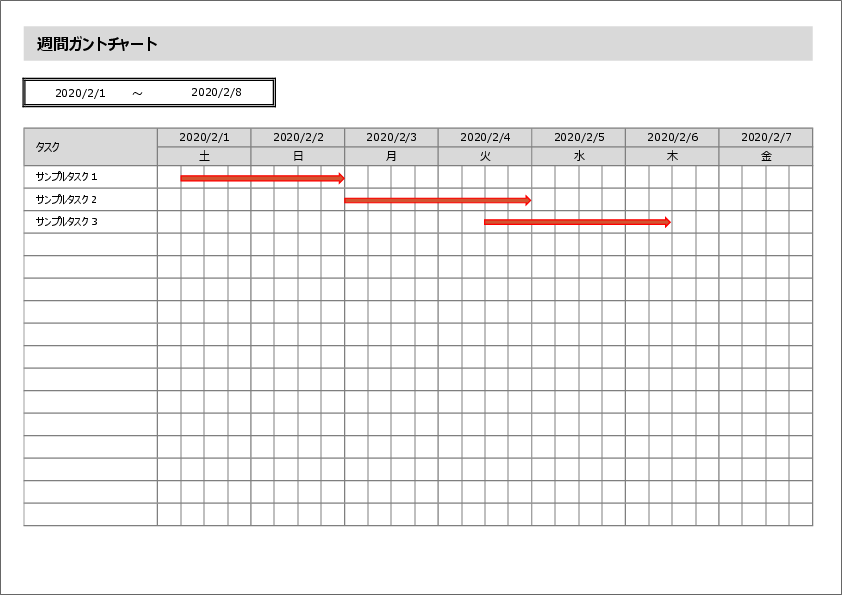

| 1週間・1日4マス | 1日の4分の1 | 7日 | 16行 | 日付・曜日・期間 | A4横 |
| 1週間・担当者列つき | 1日 | 7日 | 17行 | 日付・曜日・期間 | A4横 |
| 2か月・日付自動 | 1日 | 64日 | 23行 | 日付・曜日・土日の色・バー | A4横 |
| 17か月 | 半月 | 17か月 | 15行 | 年・月の見出し | A4横 |
| 12か月 | 約10日 | 12か月 | 15行 | 年・月の見出し | A4横 |
| A5・2か月 | 1日 | 64日 | 14行 | 日付・曜日・土日の色 | A5横 |
テンプレートの確認・修正内容
2026年10月に各ファイルの数式と印刷設定を確認した際の、主な修正内容です。
| ファイル | 直す前 | 直した後 |
|---|---|---|
| 年間以外の9種類 | 1枚に収める設定がなく、印刷すると最後の列だけ2枚目に出るものがあった | 横1枚・縦1枚に収まる設定にした |
| 3か月版 | 曜日が「月火水…」と文字で入っていて、土曜始まりのサンプルでも月曜から並んでいた | 日付から曜日を出す数式にした |
| 3か月版 | バーは手で塗る形だった。3つ目の見出しが「第2フェーズ」になっていた | 日付と進捗率でバーが塗られるようにした。見出しを「第3フェーズ」に |
| 2か月版 | バーは手で塗る形だった | 予定の開始日・終了日でバーが塗られるようにした |
| 1週間・日単位 | 表は7日分なのに、上の期間が8日間(例:11/22〜11/29)になっていた | 期間の終わりを開始日の6日後に |
| 年間の2種類 | Excelでは正しく出るが、LibreOfficeで開くと、2年目の見出しが「3123年」になった | 1か月ずつ進める計算をEDATE関数に変えた |
よくある質問
- バーは自動で表示されますか?
- 3か月版と2か月版は、開始日と終了日を入力するとバーが自動で表示されます。3か月版は進捗率に応じた色分けにも対応しています。ほかの形式は、セルを塗りつぶすなどして手動で予定を記入します。
- どのExcelで使えますか?
- Excel 2013以降を目安にしています。使用する関数はTEXT、EDATE、DATEなどで、マクロは使っていません。
- WBSとはどう使い分けますか?
- WBSは作業を細かく分けて整理する表です。ガントチャートは、各作業をいつ行うか時間の流れに沿って確認するために使います。WBSでタスクを洗い出してから、ガントチャートに移す方法もあります。
